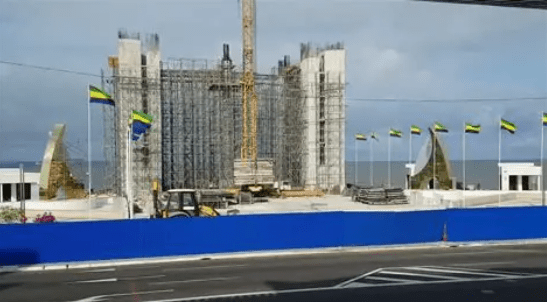

Monument Georges Damas Aléka : Retards, milliards de FCFA et enquête judiciaire, les zones d’ombre d’un chantier d’État

À moins de trois semaines des célébrations de la Fête nationale du 17 août 2026, le chantier du monument Georges Damas Aléka, érigé sur le front de mer de Libreville en hommage au compositeur de l’hymne national La Concorde, est au cœur d’une polémique sans précédent. Initialement présenté comme un symbole du renouveau national, le projet est aujourd’hui rattrapé par une succession de retards, de dépassements de délais, de controverses sur la gouvernance du marché public et désormais par une enquête judiciaire visant son architecte, Erick Mauro Nguémah.

Au-delà de la personne de l’architecte, cette affaire pose une question plus large : celle de la gestion des grands projets publics au Gabon et du respect des principes de transparence, de bonne gouvernance et de responsabilité dans l’utilisation des deniers publics.

Un chantier lancé depuis trois ans

Le monument Georges Damas Aléka est destiné à rendre hommage à l’une des figures majeures de l’histoire politique et culturelle gabonaise.

Né en 1902, Georges Damas Aléka fut notamment :

  • premier président de l’Assemblée nationale gabonaise ;
  • auteur de « La Concorde », devenu hymne national lors de l’indépendance en 1960 ;
  • personnalité majeure des premières années de la République.

Le projet comprend notamment :

  • un vaste monument commémoratif ;
  • un musée ;
  • huit pavillons représentant chacune des neuf provinces du Gabon (le monument central constituant le neuvième espace symbolique) ;
  • des espaces culturels ;
  • une grande esplanade destinée aux cérémonies officielles.

Selon les informations rendues publiques, le chantier représente un investissement public initial de 8,5 milliards de FCFA.

Des chiffres qui interpellent

Les différents documents publics et déclarations officielles permettent de dresser le bilan financier suivant :

Chiffres clés

  • 8,5 milliards FCFA : coût initial annoncé du chantier ;
  • 300 à 350 millions FCFA : rallonge budgétaire débloquée en urgence pour achever certains ouvrages avant les festivités nationales ;
  • Plus de deux ans de retard par rapport au calendrier initial ;
  • Trois années de travaux ;
  • 16 entreprises et bureaux techniques regroupés dans le consortium dirigé par le cabinet AM&T ;
  • 23 mois cumulés de retards de paiement évoqués dans le mémorandum attribué à l’Ordre gabonais des architectes ;
  • 588 millions FCFA de créances réclamées par le groupement selon ce document ;
  • 16 août 2026 : ultime échéance fixée par le Président de la République pour la livraison.

Une visite présidentielle qui fait basculer le dossie

Le 27 juillet, le Président Brice Clotaire Oligui Nguema effectue une nouvelle inspection du chantier.

Contrairement aux visites précédentes, un fait attire immédiatement l’attention : Erick Mauro Nguémah, architecte et maître d’œuvre du projet depuis son lancement, n’apparaît sur aucune image officielle.

Pourtant, plusieurs sources indiquent que son véhicule était bien stationné sur le site.

Quelques heures plus tard, l’architecte est interpellé puis conduit à la Direction générale des recherches (DGR).

Une audition avant toute décision judiciaire

À ce stade, aucune condamnation n’a été prononcée.

Les informations disponibles indiquent que l’architecte est entendu dans le cadre d’investigations portant notamment sur :

  • la gestion du chantier ;
  • le respect des engagements contractuels ;
  • l’utilisation des financements publics.

En droit gabonais, plusieurs hypothèses restent ouvertes :

  • une remise en liberté ;
  • un placement sous contrôle judiciaire ;
  • une éventuelle détention provisoire si les conditions légales sont réunies.

En l’absence de décision judiciaire définitive, la présomption d’innocence demeure pleinement applicable.

Le mémorandum qui relance toutes les interrogations

L’affaire a pris une nouvelle dimension après la publication d’un mémorandum attribué à l’Ordre gabonais des architectes.

Ce document, largement relayé dans la presse, soutient notamment que plusieurs décisions ayant affecté le chantier seraient intervenues en cours d’exécution.

Parmi les éléments avancés figurent :

  • une réduction du budget initial ;
  • un raccourcissement du délai d’exécution ;
  • l’ajout de nouveaux ouvrages ;
  • l’agrandissement de certaines infrastructures ;
  • d’importants retards dans les paiements.

Le document évoque également un montage contractuel dans lequel le cabinet de l’architecte dirige un groupement comprenant à la fois des entreprises d’exécution et des bureaux de contrôle.

Cette configuration soulève des interrogations sur la séparation habituelle entre :

  • la conception ;
  • l’exécution ;
  • le contrôle technique.

Toutefois, le Conseil national de l’Ordre des architectes a par la suite pris ses distances avec ce mémorandum, estimant qu’il ne constituait pas une position officielle de l’institution.

La question centrale : les procédures de passation du marché

Au-delà du retard, plusieurs interrogations demeurent.

Les informations rendues publiques ne permettent pas, à ce stade, d’établir avec certitude :

  • les modalités exactes d’attribution du marché ;
  • l’existence ou non d’un appel d’offres ouvert ;
  • les clauses contractuelles relatives aux pénalités de retard ;
  • les éventuels avenants conclus en cours d’exécution ;
  • le rôle précis de chacun des intervenants.

Ces éléments constituent pourtant des informations essentielles dans tout marché financé sur fonds publics.

La Présidence hausse le ton

Lors de sa conférence de presse du 17 juillet 2026, le porte-parole de la Présidence avait annoncé que les dysfonctionnements constatés ne resteraient pas sans conséquences.

L’État a également débloqué une enveloppe supplémentaire afin de permettre l’achèvement de certains ouvrages indispensables aux cérémonies prévues à l’occasion de la Fête nationale.

La volonté affichée est claire : éviter que ce projet emblématique ne devienne un symbole des difficultés de gouvernance des grands travaux publics.

Au-delà d’un homme, un système interrogé

L’affaire Erick Mauro dépasse aujourd’hui largement la responsabilité individuelle d’un architecte.

Elle met en lumière plusieurs problématiques structurelles :

  • la gouvernance des marchés publics ;
  • le suivi administratif des grands projets ;
  • la transparence budgétaire ;
  • le contrôle technique des ouvrages publics ;
  • la gestion des modifications en cours d’exécution.

Autant de questions qui concernent directement la crédibilité de l’action publique.

Les enjeux

1. Un enjeu financier

Avec plus de 8,5 milliards de FCFA engagés, auxquels s’ajoutent plusieurs centaines de millions débloqués en urgence, le monument représente l’un des investissements publics les plus importants actuellement en cours dans le domaine culturel.

Chaque retard augmente le coût global du projet.

2. Un enjeu juridique

L’enquête ouverte devra établir les responsabilités éventuelles de chaque acteur.

Le respect de la présomption d’innocence demeure indispensable jusqu’à une éventuelle décision de justice.

3. Un enjeu de gouvernance

Le dossier pourrait conduire à une réflexion plus large sur :

  • les procédures de passation des marchés publics ;
  • les mécanismes de contrôle ;
  • la transparence des grands projets financés par l’État.

4. Un enjeu politique

Le monument Georges Damas Aléka est appelé à accueillir une partie des cérémonies nationales du 17 août.

Sa livraison dans les délais constitue un enjeu symbolique majeur pour les autorités.

Vers une réforme des grands chantiers publics ?

L’affaire du monument Georges Damas Aléka pourrait constituer un tournant dans la gestion des grands investissements publics au Gabon.

Si les investigations permettent d’établir les responsabilités de chacun, elles pourraient également conduire à un renforcement des exigences en matière de transparence, de contrôle des marchés publics et de gouvernance des projets d’infrastructure.

En attendant les conclusions de la justice, une certitude s’impose : au-delà de la polémique et des responsabilités individuelles, ce dossier rappelle que les grands projets financés par les contribuables ne peuvent durablement se construire dans l’opacité. La crédibilité de l’action publique repose autant sur la qualité des ouvrages réalisés que sur la rigueur des procédures qui président à leur réalisation.
